Posadzki z miksokreta: cena, grubość, czas schnięcia

Zespół redakcyjny jakie posadzki Aktualizacja: 30 października 2026 r.

Posadzki z miksokreta to półsuchy jastrych cementowy mieszany w agregacie na placu budowy i tłoczony wężem prosto do pomieszczeń: w mieszkaniach ma zwykle 5-7 cm grubości, chodzić po nim można po 24-48 godzinach, a okładziny kładzie się po 2-4 tygodniach, zależnie od rodzaju podłogi i wyniku pomiaru wilgotności. Wylewka maszynowa sprawdza się przy całych mieszkaniach, domach i pomieszczeniach z ogrzewaniem podłogowym. Przy małych powierzchniach, schodach i remontach punktowych zwykle lepiej wypada wylewka ręczna.

Posadzki z miksokreta

Czym są posadzki z miksokreta i jak działa agregat?

Posadzka z miksokreta to jastrych cementowy o konsystencji półsuchej, który agregat miesza z cementu, piasku i wody bezpośrednio na budowie i podaje wężem do pomieszczeń. Mixokret jest nazwą rodzaju maszyny, a nie marki, i w potocznym języku oznacza po prostu wylewkę maszynową (objaśnienie pojęcia mixokret).

Mieszalnik z wałem i mieszadłami napędza zwykle silnik diesla, gotową masę przetłacza sprężarka, a do wody dodaje się plastyfikatory (opis zasady działania miksokreta). Agregat stoi przed budynkiem, więc ekipa nie wnosi materiału taczkami po schodach. Napęd spalinowy pozwala pracować także tam, gdzie nie ma jeszcze przyłącza prądu.

Mieszanka ma wilgotność określaną jako ziemista: woda nie zbiera się na powierzchni, a mniejsza ilość wody zarobowej ogranicza skurcz. Dlatego jastrych z miksokreta schnie szybciej niż płynna masa z betonowozu i okładzinę można zwykle kłaść nawet o około dwa tygodnie wcześniej.

Parametr wylewki z miksokretaTypowa wartośćOd czego zależy
Wydajność ekipy200-500 m² dzienniedoświadczenie ekipy, układ pomieszczeń
Zasięg wężado 200 m w poziomie, do 60 m w pioniemoc agregatu, długość węża
Dokładność poziomu±2 mmwyrównanie z niwelatorem laserowym
Grubość w mieszkaniach5-7 cmukład warstw podłogi, instalacje
Warstwa nad rurami ogrzewaniaminimum 3-4 cmprojekt ogrzewania podłogowego
Wejście na wylewkępo 24-48 htemperatura i pora roku

Wartości opisują typową wylewkę maszynową w budownictwie mieszkaniowym. Zasięg węża i grubość warstwy potwierdź z wykonawcą przed dniem wylewania, bo zależą od konkretnej maszyny i projektu.

Kalkulator kosztu posadzki z miksokreta

Policz orientacyjny koszt wylewki z miksokreta na podstawie metrażu i stawek z otrzymanej wyceny.

Szacunkowy koszt posadzki z miksokreta-

Wzór: area * (rate + extra) + transport (wynik w zł)

Wynik jest orientacyjny i nie stanowi oferty wykonawcy.

Kalkulator nie zawiera domyślnych stawek: wpisz kwoty z własnej wyceny.

Sprawdź, czy stawka za m2 obejmuje materiał, czy tylko robociznę, i czy jest podana z VAT.

Pozycje rozliczane ryczałtem wpisz w polu dojazdu, a pozycje za m2 w polu dodatków.

Czym wylewka z miksokreta różni się od wylewki ręcznej?

Różnica dotyczy mieszania, transportu i poziomowania: w miksokrecie proporcje dozuje maszyna, masa płynie wężem, a poziom wyznacza laser, przy wylewce ręcznej każdy z tych etapów wykonują ludzie. Metoda ręczna opiera się na betoniarce, łopatach i kielniach, wymaga większej ekipy i dziś stosuje się ją głównie na małych budowach oraz tam, gdzie dostęp sprzętu jest utrudniony (porównanie wylewek mixokretem i tradycyjnych).

KryteriumPosadzka z miksokretaWylewka ręczna
Mieszanieautomatyczne dozowanie cementu, piasku i wodyw betoniarce, proporcje pilnuje człowiek
Transport masywężem do każdego pomieszczenia i na piętrataczki, wiadra, ręczne przenoszenie
Konsystencjapółsuchazwykle bardziej mokra
Poziomowanieniwelator laserowy, ±2 mmłata i poziomica, wynik zależy od ekipy
Tempo200-500 m² dzienniewyraźnie wolniej, więcej pracowników
Najlepsze zastosowaniecałe mieszkania, domy, duże powierzchniemałe metraże, schody, wnęki, remonty punktowe

Przy ręcznym rozrabianiu ekipa często dolewa wodę, gdy masa gęstnieje w trakcie pracy. Skutkiem bywa nierówna twardość w obrębie jednego pomieszczenia, mokre plamy i wolniejsze schnięcie. W agregacie skład pierwszej i ostatniej partii pozostaje taki sam.

Kiedy wybrać miksokret, a kiedy wylewkę ręczną?

  • Jeśli wylewasz całe mieszkanie, dom lub kondygnację, wybierz miksokret: dom średniej wielkości zgrana ekipa potrafi zalać w jeden dzień.
  • Jeśli masz ogrzewanie podłogowe, wybierz miksokret, bo półsucha masa równomiernie otula przewody grzewcze; pilnuj tylko minimalnej warstwy nad rurami.
  • Jeśli do wylania jest kilka metrów, schody, wnęka albo fragment łazienki w remoncie, wybierz wylewkę ręczną: dojazd i rozstawienie agregatu to koszt stały, który przy małym metrażu może przewyższyć zysk z szybkości.
  • Jeśli na działce nie ma jeszcze prądu, wybierz miksokret z silnikiem diesla, który nie wymaga przyłącza.
  • Jeśli temperatura otoczenia spada poniżej 5°C, przesuń termin albo uzgodnij z ekipą ogrzewanie pomieszczeń, bo cement w chłodzie wiąże wolniej.

Jaka powinna być grubość wylewki z miksokreta?

W mieszkaniach i domach typowa wylewka z miksokreta ma 5-7 cm, a nad rurami ogrzewania podłogowego musi zostać co najmniej 3-4 cm jastrychu. Dokładna grubość wynika z projektu warstw podłogi: izolacji, instalacji i wysokości gotowej okładziny przy progach.

Zbyt cienka warstwa, poniżej około 4 cm, jest bardziej narażona na pęknięcia skurczowe. Grubsze warstwy, stosowane na przykład w garażach, wykonuje się ze zbrojeniem siatką albo z włóknami polipropylenowymi. Każdy dodatkowy centymetr to więcej masy na stropie i dłuższe schnięcie, dlatego przy stropie drewnianym lub na legarach grubość wylewki trzeba uzgodnić z konstruktorem.

Po jakim czasie można chodzić po wylewce z mixokreta?

Po wylewce z mixokreta można ostrożnie chodzić po około 24 godzinach latem i po 48 godzinach późną jesienią lub zimą. Przez pierwsze dni jastrych łatwo uszkodzić, więc nie stawia się na nim drabin ani ciężkich rzeczy i nie rzuca narzędzi (przewodnik ZAMBUD o schnięciu wylewki z miksokreta).

Kolejne prace zależą od rodzaju okładziny i od wilgotności resztkowej mierzonej metodą karbidową (CM). Orientacyjne terminy pokazuje tabela.

Etap prac na wylewce cementowejNajwcześniej poWarunek
Ruch pieszy24-48 hostrożnie, bez obciążeń punktowych
Lekkie prace (ścianki działowe, rury)7 dniachbez ciężkiego sprzętu na jastrychu
Płytki ceramiczne14-21 dniachwilgotność do 4% CM
Panele, parkiet, LVT28 dniachwilgotność ok. 2-2,5% CM, według wymagań producenta okładziny
Żywice epoksydowe28 dniachwilgotność do 4% CM
Pierwsze grzanie podłogówki28 dniachstopniowo, według protokołu grzewczego

Terminy dotyczą temperatury 20°C, sprawnej wentylacji i warstwy około 5 cm (zestawienie czasów schnięcia wylewek). Każde obniżenie temperatury o 10°C wydłuża schnięcie o 30-40%.

Ile schnie wylewka z miksokreta i skąd różne terminy?

Popularna reguła zakłada, że do 4 cm grubości jastrych schnie tydzień na każdy centymetr, a każdy kolejny centymetr ponad 4 cm wymaga dwóch tygodni. Wychodzą z niej dłuższe terminy niż w tabeli, bo reguła nie uwzględnia temperatury, wentylacji ani rodzaju okładziny.

Przykład dla warstwy 5 cm:

  • reguła centymetrowa: 4 cm × 1 tydzień + 1 cm × 2 tygodnie = 6 tygodni, czyli 42 dni;
  • tabela dla 20°C i warstwy ok. 5 cm: 28 dni do paneli i parkietu, czyli o 14 dni krócej;
  • ta sama tabela przy 10°C: 28 dni × 1,3 = 36,4 dnia oraz 28 dni × 1,4 = 39,2 dnia, po zaokrągleniu 36-39 dni;
  • warstwa 7 cm według reguły: 4 tygodnie + 3 × 2 tygodnie = 10 tygodni.

Żadna z tych liczb nie zastępuje pomiaru: o terminie układania okładziny decyduje wynik CM porównany z wymaganiem producenta podłogi lub kleju. Sposób pomiaru opisuje poradnik jak zmierzyć wilgotność posadzki.

Czy posadzkę z miksokreta trzeba podlewać?

Tak, ale delikatnie i wtedy, gdy woda odparowuje za szybko: w upały powyżej 25°C świeży jastrych zrasza się drobną mgiełką, a w chłodniejsze dni zwykle wystarcza utrzymanie stabilnej wilgotności. Przez pierwszy tydzień okna pozostają zamknięte, bez przeciągów, bo zbyt szybkie wysychanie prowadzi do rys skurczowych i podnoszenia się narożników, czyli łódkowania.

Część wykonawców przez pierwsze 48 godzin zrasza posadzkę dwa razy dziennie i przykrywa ją folią. Od drugiego tygodnia pomieszczenia zaczyna się wietrzyć, ale tak, by strumień powietrza nie szedł bezpośrednio nad podłogą. Ile wody i jak często, wyjaśnia tekst czy polewać posadzki z miksokreta.

Ile kosztuje metr posadzki z mixokreta?

Sama robocizna przy posadzce z miksokreta kosztuje średnio 33-48 zł/m² przy typowym zakresie prac i 40-50 zł/m² przy trudniejszych zleceniach, a wylewka z materiałem i robocizną to orientacyjnie 25-40 zł/m². Najniższe stawki wykonawców wylewek maszynowych, obejmujące materiał, robociznę i dojazd, zaczynają się od 15 zł/m².

Zakres wycenyCena za m²Uwagi
Posadzka z miksokreta, robocizna, normalny stopień skomplikowania33-48 złz VAT 8%
Posadzka z miksokreta, robocizna, wyższy stopień skomplikowania40-50 złz VAT 8%
Wylewka miksokretem z materiałem i robocizną25-40 złzależnie od regionu i wielkości pomieszczeń
Wylewka betonowa ze styropianem i izolacją akustyczną65-90 złkomplet warstw z materiałem

Źródła: cennik kb.pl, stan na styczeń 2026; poradnik Bancovo o kosztach wylewki, stan na październik 2026.

Zestawienia nie są ze sobą spójne: stawka za samą robociznę z jednego cennika przekracza cenę kompletnej wylewki z drugiego. Różnica wynika z założeń: daty zebrania cen, regionu, stopnia skomplikowania, VAT i tego, czy w cenie są folia, taśma brzegowa i dojazd agregatu. Porównuj więc oferty pozycja po pozycji, a nie samą kwotę za metr.

Przykład: koszt posadzki z miksokreta w domu 120 m²

Przykład: dom ze 120 m² podłóg do wylania, typowy stopień skomplikowania.

  • Sama robocizna przy stawkach 33-48 zł/m²: 120 × 33 = 3960 zł oraz 120 × 48 = 5760 zł, czyli 3960-5760 zł.
  • Wylewka z materiałem przy stawkach 25-40 zł/m²: 120 × 25 = 3000 zł oraz 120 × 40 = 4800 zł, czyli 3000-4800 zł.
  • Czas: przy wydajności 200-500 m² dziennie 120 m² mieści się w jednym dniu roboczym, nie licząc przygotowania podłoża.

Rozjazd wyników pokazuje, dlaczego przed podpisaniem umowy trzeba ustalić, co obejmuje stawka. To rachunek na stawkach ze źródeł, a nie wycena konkretnej ekipy.

Od czego zależy cena posadzki z miksokreta?

  • Zakres usługi: sama robocizna czy komplet z materiałem i dojazdem.
  • Region, w którym działa ekipa.
  • Wielkość i układ pomieszczeń oraz stopień skomplikowania: wiele małych pomieszczeń, piętra, ogrzewanie podłogowe.
  • Grubość warstwy, bo od niej zależy ilość cementu i piasku.
  • Metraż: koszt dojazdu i uruchomienia agregatu rozkłada się na więcej metrów.
  • Dodatki: przygotowanie podłoża, folia, taśma brzegowa, siatka lub włókna.

Szczegółowe zestawienie stawek zawiera artykuł o cenie posadzki z miksokreta. Pozycje z własnej wyceny zsumuje kalkulator kosztu posadzki z miksokreta.

Wylewka z miksokreta pod ogrzewanie podłogowe

Wylewka z miksokreta dobrze współpracuje z ogrzewaniem podłogowym, bo półsucha masa podawana pod ciśnieniem szczelnie otula przewody grzewcze (opis wylewek maszynowych Floor Partners). Warunek to co najmniej 3-4 cm jastrychu nad rurami; zbyt cienka otulina daje nierówny rozkład temperatury na podłodze.

  • Przed wylaniem rury napełnia się wodą pod ciśnieniem, żeby masa ich nie zgniotła.
  • Łata nie może opierać się bezpośrednio na rurach, a przy rozdzielaczu operator prowadzi wąż ostrożnie.
  • Do mieszanki dodaje się plastyfikator, często także włókna polipropylenowe ograniczające mikropęknięcia.
  • Ogrzewanie uruchamia się najwcześniej po 28 dniach, zaczynając od 25°C i podnosząc temperaturę stopniowo według protokołu grzewczego.

Ta sama technologia sprawdza się pod elektryczne maty grzewcze. Systemy wodne opisuje norma PN-EN 1264, a kolejność warstw nad rurami i pod nimi pokazuje przekrój posadzki z ogrzewaniem podłogowym.

Jak przebiega wylewanie posadzki z miksokreta krok po kroku?

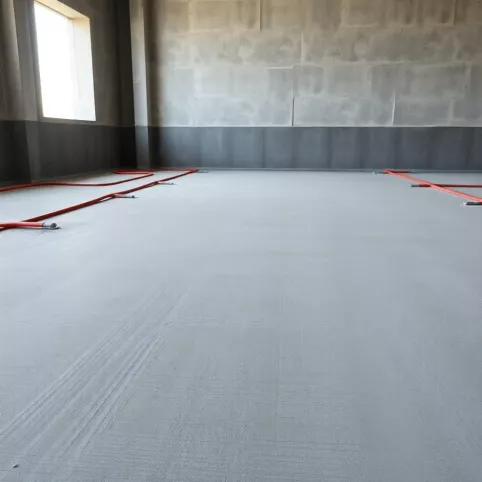

Samo wylewanie domu średniej wielkości zgrana ekipa kończy w jeden dzień, ale efekt zależy od przygotowania wykonanego wcześniej.

  1. Przygotowanie podłoża: oczyszczona płyta lub strop, folia PE układana na zakład i wywinięta na ściany do wysokości wylewki. Folia chroni przed wilgocią z gruntu i pozwala jastrychowi swobodnie pracować przy skurczu.
  2. Dylatacje: taśma brzegowa z pianki PE przy ścianach, słupach i progach, a w dużych polach dodatkowe szczeliny dzielące powierzchnię.
  3. Ustawienie agregatu: maszyna stoi przy budynku, węże prowadzi się bez ostrych załamań, na piętra przez okno lub otwór w stropie.
  4. Wylewanie i poziomowanie: masę rozgarnia się, ściąga łatą do poziomu wyznaczonego laserem i zaciera mechanicznie.
  5. Pielęgnacja: ochrona przed przeciągami i zbyt szybkim odparowaniem, zraszanie w upały, wietrzenie od drugiego tygodnia.

Posadzkę z miksokreta można wylać także na starej wylewce, jeśli ta jest nośna, czysta i stabilna; nową warstwę oddziela się wtedy folią lub warstwą rozdzielczą. Jastrychy cementowe klasyfikuje norma PN-EN 13813, więc w ofercie zapytaj o deklarowaną klasę wytrzymałości mieszanki.

Najczęstsze błędy przy posadzkach z miksokreta

Jednym z najczęstszych powodów reklamacji jest pośpiech: zbyt szybkie suszenie i kładzenie okładziny bez pomiaru wilgotności.

  • Otwarte okna i przeciągi w pierwszym tygodniu: powierzchnia schnie szybciej niż rdzeń, pojawiają się rysy i odspojone narożniki.
  • Za dużo wody w mieszance: masa łatwiej się rozkłada, ale traci wytrzymałość. Prawidłowa półsucha mieszanka daje się ścisnąć w dłoni w zwartą kulę, z której nie wycieka woda.
  • Brak dylatacji obwodowych i pośrednich w dużych polach: naprężenia skurczowe i termiczne tworzą rysy przez całą grubość.
  • Brak folii pod wylewką na gruncie: wilgoć podciągana od dołu ujawnia się po miesiącach pod drewnianą podłogą.
  • Okładzina położona według kalendarza, bez pomiaru CM: panele i parkiet na zbyt mokrym podłożu się odkształcają.
  • Za cienka warstwa nad rurami grzewczymi albo uruchomienie grzania przed 28. dniem.
  • Gruba wylewka na stropie drewnianym bez sprawdzenia nośności przez konstruktora.
